时间:2024-10-26 来源:幸福东区 阅读次数:

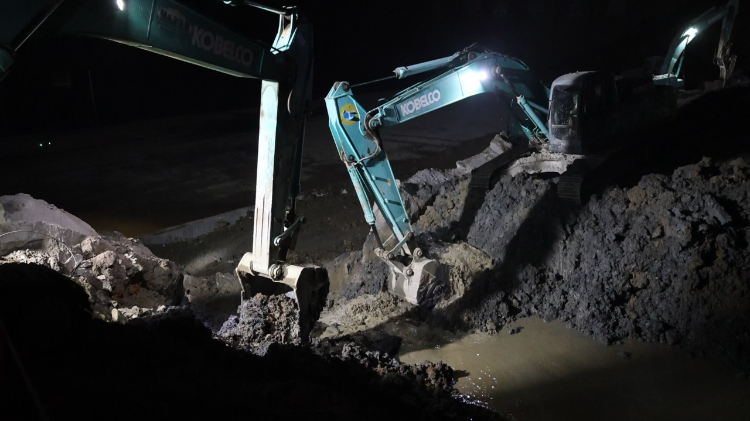

10月25日23时许,随着二期上游围堰坡口开挖,被围堰阻挡了两年多的金沙江江水沿着缺口,涌向主河床厂房与溢流坝上游。这标志着,银江水电站成功实现进出水口充水及溢流坝段分流。
改道流淌两年多的金沙江水终于要“归位”了。
不过,随着银江水电站的建设推进,“归位”后的金沙江水流经区域被“限定”,曾经奔腾而下的滚滚江水景象将不复存在,取而代之的景象是,“驯服”后的金沙江水按照大坝设计,分流通过溢流坝,或进入发电机组源源不断地发电……
记者了解到,溢流坝分流是蓄水发电阶段“五大战役”的首战。
“这一重要进展为按期完成导流明渠截流打下坚实基础,也标志着银江水电站首台机组投产发电正式进入倒计时阶段。”川投能源攀枝花水电公司总工程师严瑞平介绍。
据悉,目前银江水电站1号机组安装工作已基本完成,首台机组投产发电在即。“我们力争在今年11月实现库区蓄水,奋力冲刺今年年底首台机组投产发电目标任务。”严瑞平说。
记者从银江水电站施工现场相关负责人处了解到,银江水电站配置了6台单机容量为65兆瓦的发电机组,总装机容量达到了390兆瓦,预计每年可为国家电网输送超过17亿千瓦时的清洁能源。
