时间:2024-10-23 来源:幸福东区 阅读次数:
10月22日,银江水电站施工现场,工人们正紧张有序地忙碌着,大型机械轰鸣声不断,运输车辆来回穿梭。
随着施工,银江水电站建设进度条不断“刷新”。
现场相关工作人员介绍,目前水电站主要进行上下游围堰拆除,坝顶混凝土浇筑和拦沙坎混凝土浇筑等施工作业。

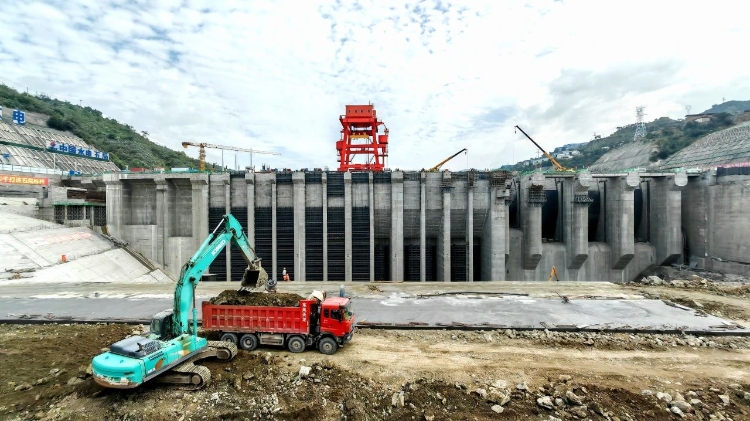

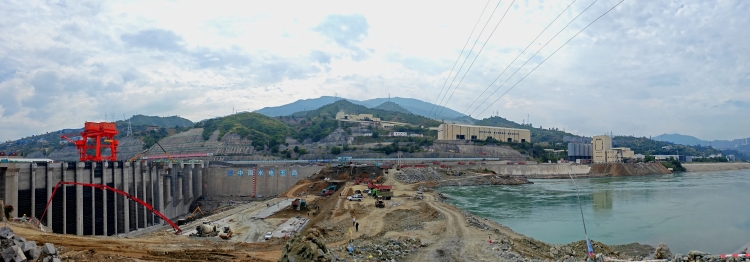

记者在项目现场看到,在围堰拆除施工区域,原本横跨金沙江的围堰已不见了踪影。而上下围堰之间的银江水电站坝体已初步显露,颇为壮观。
据了解,银江水电站于2024年10月1日开始二期上下游围堰拆除,目前二期上下游围堰已完成一阶段开挖,上游围堰防渗墙下游侧已开挖至高程981.70m,上游侧已开挖至高程988.00m,下游围堰防渗墙下游侧已开挖至高程987.50m,上游侧已开挖至高程977.00m,预计11月3日完成二期上游围堰拆除施工,11月10日完成二期下游围堰拆除施工。
随着拆除工作的推进,这两条见证了银江水电站建设的围堰“功成身退”,在完成了截流、挡水历史使命后,将消失在人们的视野中,成为人们记忆。与此同时,银江水电站建设进入新阶段,距离下闸蓄水的时间越来越近了,银江湖快了!
共有1页 当前第1页
主办:中共攀枝花市东区委员会 攀枝花市东区人民政府
承办:攀枝花市东区电子政务建设服务中心 联系电话:0812-2237455
网站标识码:5104020005 ICP备案编号:蜀ICP备2021023010号 川公网安备:51040202000167号
网站访问量:
