时间:2024-03-26 来源:幸福东区  阅读次数:

  焊接、捆扎、吊运、安装……

  银江水电站的施工现场比三月的太阳还要火热。

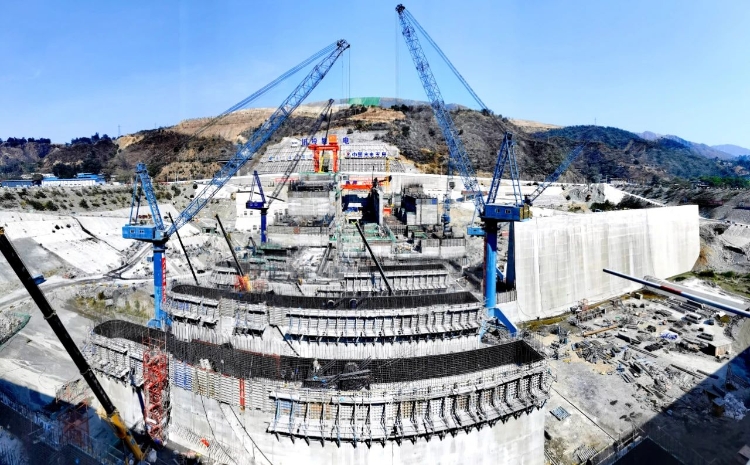

  3月25日,记者在银江水电站施工现场看到,5台门式起重机伫立在大坝两侧,将施工所需设备、混凝土等建设物资,吊运至离地数十米的施工场地,上百名工人在各自的岗位上有序忙碌着……

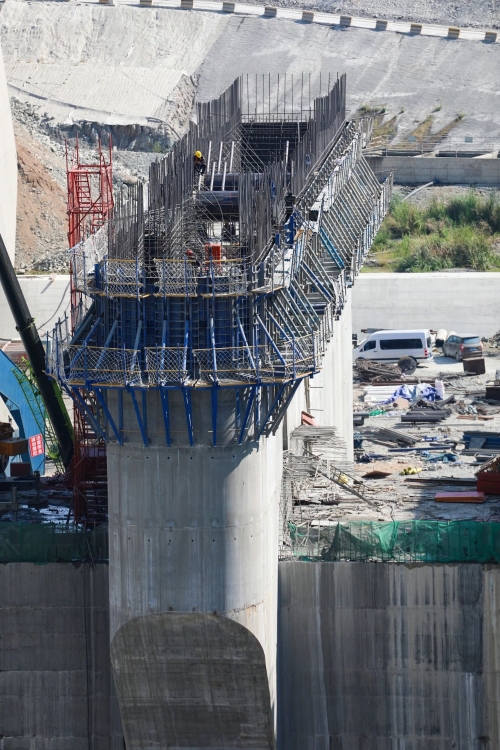

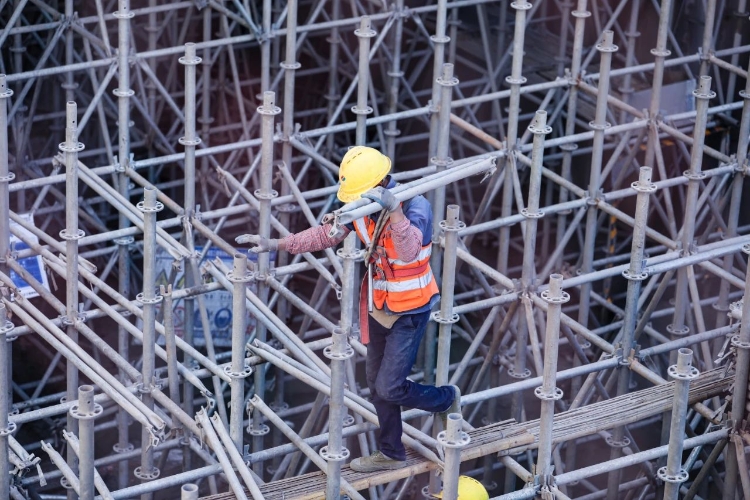

  “我们现在是在架设模具支撑,这个支架要架二十多米高,为‘胸墙’浇筑做准备。”在地面安装支架的工人介绍。



  银江水电站建设现场负责人介绍说,目前,银江水电站整体建设进度达75%。其中,安装场上游已经达到设计高度并完成封顶,1、2号机组上游在5月10日左右能够到顶。9月底厂房上游侧完成施工,浇筑至设计高程。10月份二期上下游围堰拆除,三期围堰填筑截流,到时候金沙江蓄水成湖,年底开始发电。

  据了解,银江水电站位于金沙江干流中游末端的攀枝花河段上,是金沙江中游“一库十级”规划的最末一级,也是国家第二轮西部大开发标志工程之一。水电站采用河床式开发,装机容量达到39万千瓦,安装6台单机容量6.5万千瓦的贯流式水轮发电机组,单机规模在同类机组中位居全国第一、世界前列。



  同时,银江水电站还是全国唯一在城市中心区建设的大型水电站。项目完工后,一个岸长20公里、总库容5900万立方米的“高峡平湖”将“环抱”攀枝花主城区,不但兼具发电、改善城市水域景观和取水条件等功能,对改善攀枝花城区环境和提升城市品位、促进地方经济发展也有着重要作用。届时,一幅“水在城中流,城在水中映”的壮美画卷将展现在人们面前。
